供电公司陆续按下在建工程复工“启动键”

发布时间:2020-03-31 阅读量:
受疫情影响,节前公司所有在建工程项目纷纷按下了“暂停键”。随着疫情形势好转,该公司提前谋划,开展岗前会议、防疫宣传制度“双落实”,全员健康安全、工程进度“双负责”制度,各在建工程全面按下复工“启动键”。

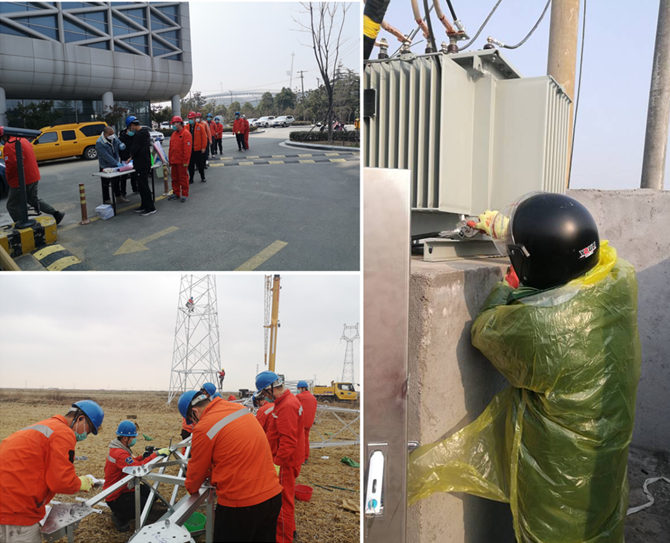

3月14日,在防疫准备充分、施工预案完备、防范措施到位的前提下,广电大楼工投集团临改正双并配电改造工程率先复工,施工人员加班加点、奋战两天,顺利完成1040米电力电缆穿线及桥架铺装,将预完工时间缩短50%以上,按下了复工“快进键”。
灌云益风风电35kV集电线路项目是公司首次自主安装施工的重点推进项目。为最大程度降低疫情影响,公司积极与当地政府部门沟通协调,坚决做到物资准备、现场管控、安全防疫“三到位”。3月19日,该工程正式复工,为全力赶超工期,施工现场工人师傅们争分夺秒、加班加点,仅用6天时间,就完成了4基铁塔的组装,跑出了供电工程建设的“加速度”。
为尽快推动盛虹炼化软基临时用电工程项目开工。公司积极与徐圩新区有关部门协调,办理了施工人员及车辆准进入手续,22日正式开始施工。据悉,盛虹炼化软基临时用电工程,需架设线路电杆23根,安装400kVA变压器三台,施工现场施工人员正加班加点抢工期,确保工程如期完成。
当前,公司所有在建工程均在紧张有序复工中。具备施工条件、防疫措施、复工准备到位的先行复工,暂时不具备条件的加快落实复工准备工作,力争近期内所有在建工程全部复工,尽快恢复生产运营秩序。(电宣)
